Bouwvocht in nieuwbouw: wanneer is het normaal en wanneer moet u ingrijpen?

Elke nieuwbouw bevat 3.000 tot 5.000 liter restwater dat moet verdampen. Bouwvocht is geen bouwtechnisch falen - het is een natuurlijk proces. Hoe lang...

AQUAPROVED vochtbestrijding: bouwvocht in nieuwbouw

Elke nieuwbouw bevat 3.000 tot 5.000 liter restwater dat moet verdampen. Bouwvocht is geen bouwtechnisch falen - het is een natuurlijk proces. Hoe lang duurt de droging, wanneer moet u zich zorgen maken, en wanneer is een behandeling juist niet nodig?

Waarom bevat elke nieuwbouw vocht?

Tijdens de bouw gaat er water in elk materiaal. Beton, pleisterwerk, voegen, dekvloeren en chapemortel - ze bevatten allemaal aanmaakwater. Een gemiddelde nieuwbouwwoning bevat na oplevering 3.000 tot 5.000 liter restwater dat geleidelijk moet verdampen.

Dat klinkt veel. En dat is het ook. Maar het is geen constructiefout. Het is een natuurlijk gevolg van het bouwproces.

Beton heeft water nodig om uit te harden. Pleisterwerk wordt nat aangebracht. Chape bevat per definitie water. Het probleem is niet dat dit water er zit. Het probleem met bouwvocht in nieuwbouw ontstaat wanneer het water niet snel genoeg kan verdampen - of wanneer bewoners de signalen verkeerd interpreteren.

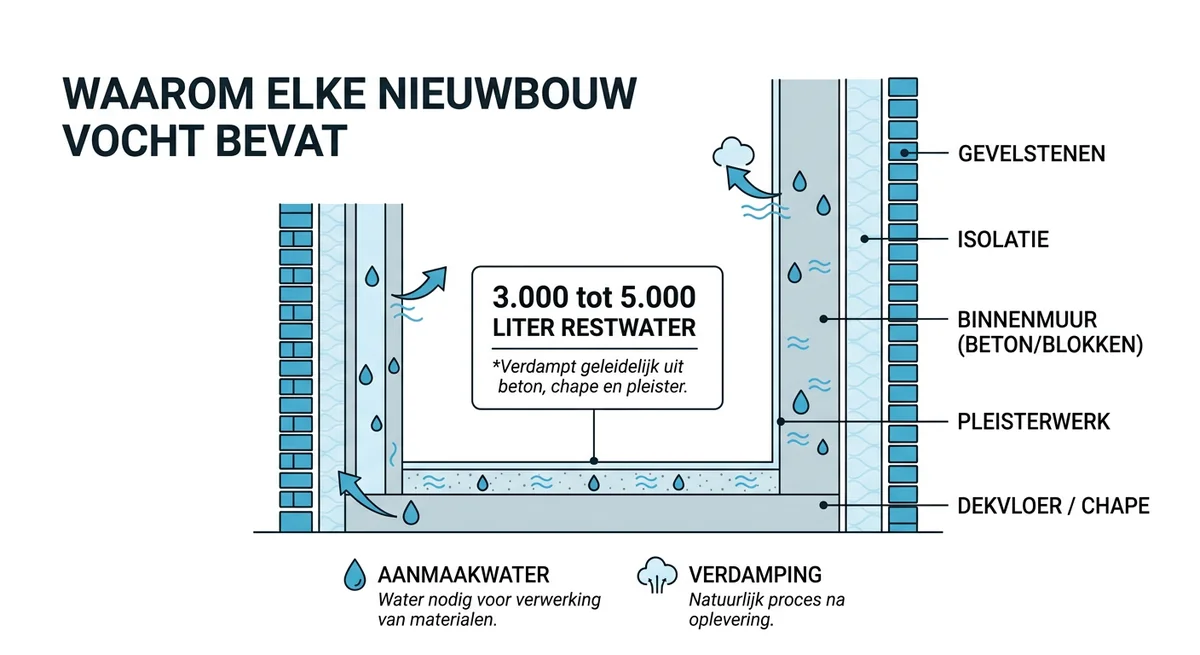

bouwvocht verdamping nieuwbouw muur doorsnede

Hoe lang duurt de droging bij bouwvocht in nieuwbouw?

De droogtijd hangt af van meerdere factoren: muurdikte, materiaaltype, ventilatie en seizoen. Een exacte voorspelling is onmogelijk, maar er bestaan betrouwbare vuistregels.

Vuistregels per materiaal

Materiaal
Vuistregel
Voorbeeld
Beton en pleisterwerk
1 maand per cm dikte
10 cm muur = 10 maanden
Zand-cement dekvloer
1 week per cm dikte
7 cm chape = 7 weken
Anhydriet dekvloer
Sneller dan zand-cement
5 cm = ca. 3-4 weken

Totale droogtijd

Voor een volledig afgewerkte nieuwbouw geldt: reken op 12 tot 24 maanden voordat alle materialen hun normaal vochtgehalte bereiken. Dat is langer dan de meeste bewoners verwachten.

Deze termijnen gelden bij goede ventilatie en normale verwarming. Bij onvoldoende luchtcirculatie duurt het merkbaar langer.

Bouwvocht nieuwbouw en de EPB-paradox: waarom moderne woningen langer nat blijven

Hier zit een tegenintuitief probleem. Moderne nieuwbouwwoningen moeten voldoen aan strenge EPB-eisen (Energieprestatie en Binnenklimaat). Dat betekent: luchtdichte constructies, weinig kieren, goede isolatie. Uitstekend voor de energierekening. Maar minder gunstig voor de afvoer van bouwvocht.

In een oudere woning ontsnapte vocht vanzelf door kieren, naden en minder geïsoleerde muren. Bij een moderne nieuwbouw zit dat vocht opgesloten. De enige uitweg is gecontroleerde ventilatie - en die staat bij veel nieuwbouwbewoners te laag of zelfs uit.

AQUAPROVED ziet het regelmatig: een koppel trekt in een perfect geïsoleerde nieuwbouw, draait de VMC laag omdat het tocht, en staat drie maanden later met condensatie op alle ramen. Niet omdat de woning slecht gebouwd is, maar omdat het bouwvocht nergens naartoe kan.

Wat helpt

  • Mechanische ventilatie (VMC) op de hoogste stand zetten gedurende het eerste jaar

  • Ventilatieroosters permanent openhouden - ook in de winter

  • Bij droog weer: tegenoverliggende ramen openzetten voor dwarsluchting

  • Meubels de eerste zes maanden minstens 5 cm van de buitenmuren plaatsen

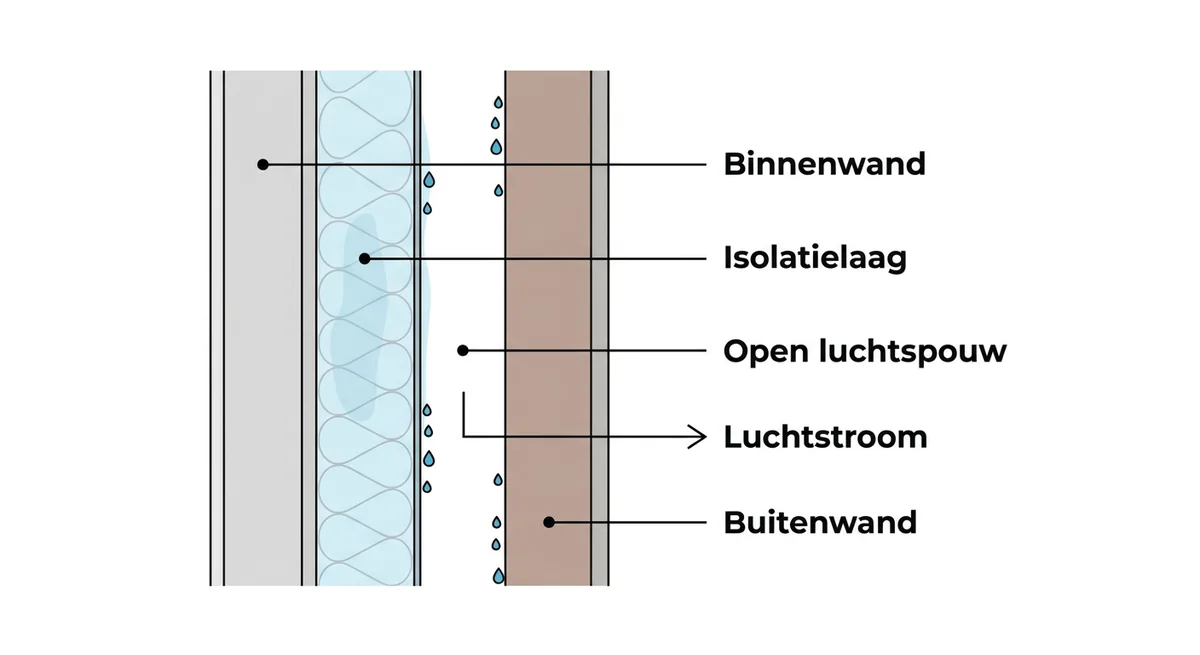

bouwvocht verdamping nieuwbouw muur doorsnede

Het stookprotocol: verwarmen zonder schade

De eerste winter met bouwvocht in nieuwbouw is kritiek. Verkeerd verwarmen veroorzaakt scheuren in pleisterwerk en dekvloer. Niet verwarmen leidt tot condensatie en schimmelgroei. De balans is nauw.

Stap-voor-stap stookschema

  1. Start op 17 graden - zet de thermostaat niet hoger bij de eerste keer stoken

  2. Verhoog met 1 graad per week - geef materialen de tijd om gelijkmatig op te warmen

  3. Maximaal 20 graden - houd deze temperatuur constant, dag en nacht

  4. Nooit de verwarming in een keer hoog zetten - dat veroorzaakt spanningen in beton en pleisterwerk die leiden tot krimpscheuren

Dit protocol klinkt traag. Dat is het ook. Maar het voorkomt schade die duurder is dan een iets hogere stookrekening.

Realistisch verwachtingsmanagement: de stookkosten liggen het eerste jaar doorgaans 20 tot 30 procent hoger dan in een droge woning. Vochtige lucht kost meer energie om op te warmen.

Normaal bouwvocht nieuwbouw of een echt probleem? Zo maakt u het onderscheid

Dit is de kernvraag. En het eerlijke antwoord: het verschil is niet altijd met het blote oog te zien. Maar er zijn duidelijke indicatoren.

Normaal bouwvocht herkennen

Signaal
Wat u ziet
Actie
Condensatie op ramen
Waterdruppels aan de binnenzijde, vooral 's ochtends
Normaal - ventileer meer
Lichte vochtplekken op muren
Gelijkmatig verdeeld, nemen af over weken
Normaal - geduld en ventilatie
Muffe geur eerste maanden
In gesloten ruimtes, neemt af bij luchten
Normaal - ventileer en laat drogen
Oppervlakkige schimmel bij ramen
Kleine vlekjes op kozijnen of in hoeken
Vaak normaal - reinigen en ventileren

Alarmsignalen die wijzen op een structureel probleem

Signaal
Wat u ziet
Actie
Vocht dat niet afneemt na 6+ maanden
Plekken worden groter of komen terug
Professionele meting nodig
Lokaal geconcentreerd vocht
Eén muur of één hoek - niet gelijkmatig
Mogelijk constructiefout of lekkage
Schimmel die terugkeert na reiniging
Binnen weken opnieuw zichtbaar
Structurele oorzaak - diagnose nodig
Vochtmeting boven 15 procent
Na 12+ maanden nog verhoogd
Niet normaal - laat controleren
Schimmel op plafonds of achter plinten
Onverwachte locaties
Mogelijk condensatieprobleem door onvoldoende VMC

De vuistregel: bouwvocht neemt geleidelijk af en is gelijkmatig verdeeld. Een structureel probleem blijft of verergert en is lokaal geconcentreerd.

Wanneer is een behandeling niet nodig?

Dit is de vraag die de meeste vochtbestrijders liever niet beantwoorden. Het antwoord: bij bouwvocht in nieuwbouw is geduld meestal de beste aanpak.

Bij ongeveer 1 op 6 diagnoses adviseert AQUAPROVED géén behandeling. Bij nieuwbouw ligt dat percentage hoger. Bouwvocht is per definitie tijdelijk. De juiste aanpak is:

  • Ventileren - VMC op de hoogste stand, roosters open

  • Gecontroleerd verwarmen - volgens het stookprotocol hierboven

  • Wachten - 12 tot 24 maanden is normaal

  • Meten - na 6 maanden een vochtmeting laten doen om de trend te bevestigen

Een professionele bouwdroger kan het proces versnellen. Een condensatiedroger haalt bij temperaturen boven 12 graden meerdere liters per dag uit de lucht. De huurprijs bedraagt circa 60 tot 100 euro per dag. Dat is een investering die in specifieke situaties zinvol is - bijvoorbeeld wanneer snel afgewerkt moet worden of bij oplevering in een vochtig seizoen.

Maar een bouwdroger is geen vervanging voor ventilatie. En een vochtbehandeling is geen oplossing voor een probleem dat vanzelf verdwijnt.

bouwvocht nieuwbouw vochtmeting pleisterwerk

Veelgestelde vragen

Hoe weet ik of het bouwvocht in mijn nieuwbouw normaal is of een constructiefout?

Bouwvocht neemt geleidelijk af over maanden, is gelijkmatig verdeeld over muren en reageert positief op ventilatie. Een constructiefout toont zich lokaal - één muur, één hoek - en blijft of verergert ondanks goede ventilatie. In dat geval is een professionele vochtmeting nodig om de oorzaak vast te stellen.

Hoe lang mag ik condensatie verwachten in een nieuwbouw?

Condensatie op ramen en in badkamers is normaal gedurende de eerste 12 tot 18 maanden, mits de ventilatie op de hoogste stand staat. Neemt de condensatie na die periode niet af, of verergert ze bij goed ventileren? Dan is een diagnose van het vocht in huis aangewezen.

Is schimmel in een nieuwbouw altijd een probleem?

Niet altijd. Oppervlakkige schimmel op raamkozijnen of in hoeken van buitenmuren is een veelvoorkomend gevolg van bouwvocht in combinatie met onvoldoende ventilatie. Reinig de schimmel, verbeter de luchtcirculatie en controleer na enkele weken. Keert de schimmel steeds terug of verschijnt ze op onverwachte plaatsen? Dan is het raadzaam de oorzaak te laten onderzoeken.

Moet ik een bouwdroger huren?

Een bouwdroger versnelt de droging maar vervangt ventilatie niet. Het is zinvol bij een oplevering in een nat seizoen, bij strakke timings voor afwerking, of wanneer na 6 maanden het vochtgehalte onvoldoende daalt. Effectief bij temperaturen boven 12 graden. Kosten: 60 tot 100 euro per dag.

Kan AQUAPROVED helpen bij bouwvocht?

Ja - maar niet altijd met een behandeling. AQUAPROVED voert een gratis vochtdiagnose uit en geeft eerlijk advies. Wanneer bouwvocht de oorzaak is en de situatie normaal evolueert, luidt het advies: ventileer, verwarm gecontroleerd, en wacht. Pas wanneer metingen wijzen op een structureel probleem - een ontbrekende waterkering, een koudebrug, een defect aan de condensatiebehandeling - komt een behandeling in beeld.

Conclusie

Bouwvocht in nieuwbouw hoort erbij. De 3.000 tot 5.000 liter restwater in muren, vloeren en plafonds verdampt geleidelijk over 12 tot 24 maanden. De eerste winter vraagt geduld en een doordacht stookprotocol. Moderne, luchtdichte woningen vereisen actieve ventilatie om dat vocht af te voeren.

Maar het echte risico zit niet in het bouwvocht zelf. Het zit in de reactie erop. Bewoners die in paniek een vochtbestrijder bellen, betalen soms voor een behandeling die ze niet nodig hebben. En bewoners die alles negeren, missen soms een echte constructiefout. De waarheid zit ertussen: meet, ventileer, en laat het proces zijn werk doen.

Twijfelt u of het bouwvocht is of iets anders? AQUAPROVED komt graag langs voor een gratis diagnose. En als de conclusie is dat u gewoon even geduld moet hebben - dan zegt AQUAPROVED dat eerlijk.

Dit artikel is opgesteld door de AQUAPROVED Redactie op basis van meer dan tien jaar ervaring in vochtdiagnose en -behandeling. AQUAPROVED hanteert het TV 252-protocol en adviseert bij elke diagnose eerlijk - ook wanneer een behandeling niet nodig is. Bij ongeveer 1 op 6 diagnoses is het advies: niet behandelen.

Over AQUAPROVED

AQUAPROVED behandelt sinds 2014 vochtproblemen in Belgische woningen. Het team werkt conform TV 252 (Buildwise) en biedt tot 30 jaar garantie op muurinjecties. Bij 1 op 6 diagnoses adviseert AQUAPROVED dat behandeling niet nodig is. Dat is eerlijk advies, geen verkooppraatje. Van zorg naar zekerheid.
